Markt Taschendorf II

WINDENERGIE


Windkraft Markt Taschendorf

Nordöstlich von Markt Taschendorf wurden zwei weiter WIndkraftanlagen vom Typ Vestas V 162 errichtet. Nach der erfolgreichen Realisierung des Bürgerwindparks Markt Taschendor I  im Jahr 2015, wird nun hiermit die Energiewende weiter vorangetrieben.


Daten zu "Markt Taschendorf II"

TECHNISCHE DATEN:

Anlagenhersteller:        Vestas
Anlagentyp:                    V162-6.0
Anlagenleistung:           6,0 MW
Nabenhöhe:                   166 m
Gesamthöhe:                 247 m
Rotordurchmesser:       162 m

Inbetriebnahme:            Herbst 2022

UMWELTASPEKTE:

Energieerzeugung:   21,5 Mio kWh

entspricht dem Verbrauch von 6.000 3-Personen- Haushalten


CO2-Einsparung:      7.750 t / Jahr   (im deutschen Strommix)

Für eine entsprechende CO2-Bindung müssten rund 620.000 Bäume gepflanzt werden.


Elektromobilität:
Mit der erzeugten Jahresstrommenge können 10.000 E-Autos 12.000 Kilometer fahren.

BÜRGERBETEILIGUNG:

Insgesamt 135 Bürger haben sich am „Windpark Markt Taschendorf II“ in Form eines Nachrangdarlehens beteiligt. Auf ein Gesamtkapital von 1.500.000 € werden bei Laufzeiten zwischen 5 und 15 Jahren Renditen von 3,5 bis 4,5 % ausgeschüttet.

KOMMUNALE WERTSCHÖPFUNG:

Die Gemeinden im Umkreis von 2,5km der jeweiligen Anlage werden an den Stromerträgen mit 0,2 Cent pro erzeugter kWh beteiligt. Erlöse von durchschnittlich über 43.000 € jährlich können innerhalb der anliegenden Kommunen frei verwendet werden. So profitieren alle benachbarten Bürger im Projektumfeld unabhängig von einer privaten Investition - zusätzlich zu der zu erwartenden Gewerbesteuer.

NATUR- & ARTENSCHUTZ:

Im Umfeld finden vielfältige Ausgleichs-Maßnahmen für den baulichen Eingriff in den Naturraum statt:


  • Teich mit Schilfufer mit 1.000m² Wasserfläche als Brutplatz für Rohrweihen
  • Heckenneupflanzung für die Haselmauspopulation
  • Anlage von 10.000m² Extensivwiesen und Streuobstflächen
  • Abschaltautomatik zum Schutz der Fledermäuse. Die Anlagen stoppen bei entsprechender Flugaktivität der Tiere.
  • Mehrjährige Maßnahmenbegleitung durch einen Landschaftsökologen

FÜR DIE ANWOHNER:

Neueste Technik erlaubt eine bedarfsgerechte Nachtkennzeichnung. Rote Signallichter an Turm und Maschinenhaus blinken nur noch, wenn sich ein Flugobjekt nähert.

Die Vestas V162 zählt aktuell zu den
modernsten und ertragsstärksten Binnenwindenergieanlagen am Markt, gleichzeitig zählt sie zu den leisesten Anlagen ihrer Klasse.


Bilder zur Bauphase der Anlagen von "Markt Taschendorf II"

Beginn mit den Erdarbeiten
Die Bürgerbeteiligung am Projekt "Markt Taschendorf II" fand regen Zuspruch und konnte nun erfolgreich abgeschlossen werden.

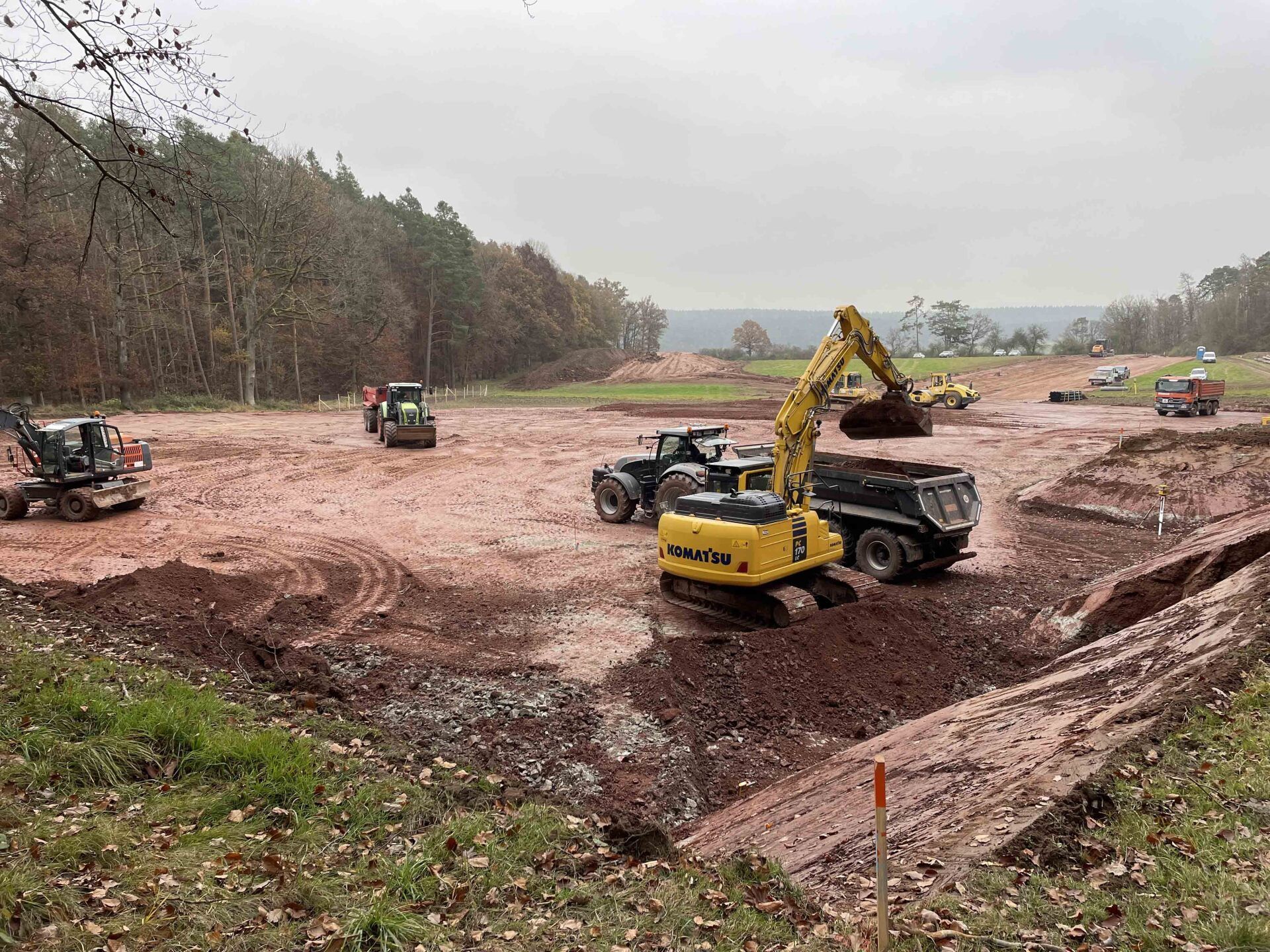

Inzwischen  wurden bereits Erdarbeiten und weitere vorbereitenden Maßnahmen begonnen. (10. 11.2021)
Bereits im März wird der Anlagenbauer mit dem Fundament starten.

Wir werden Sie an dieser Stelle über den weiteren Baufortschritt auf dem Laufenden halten:

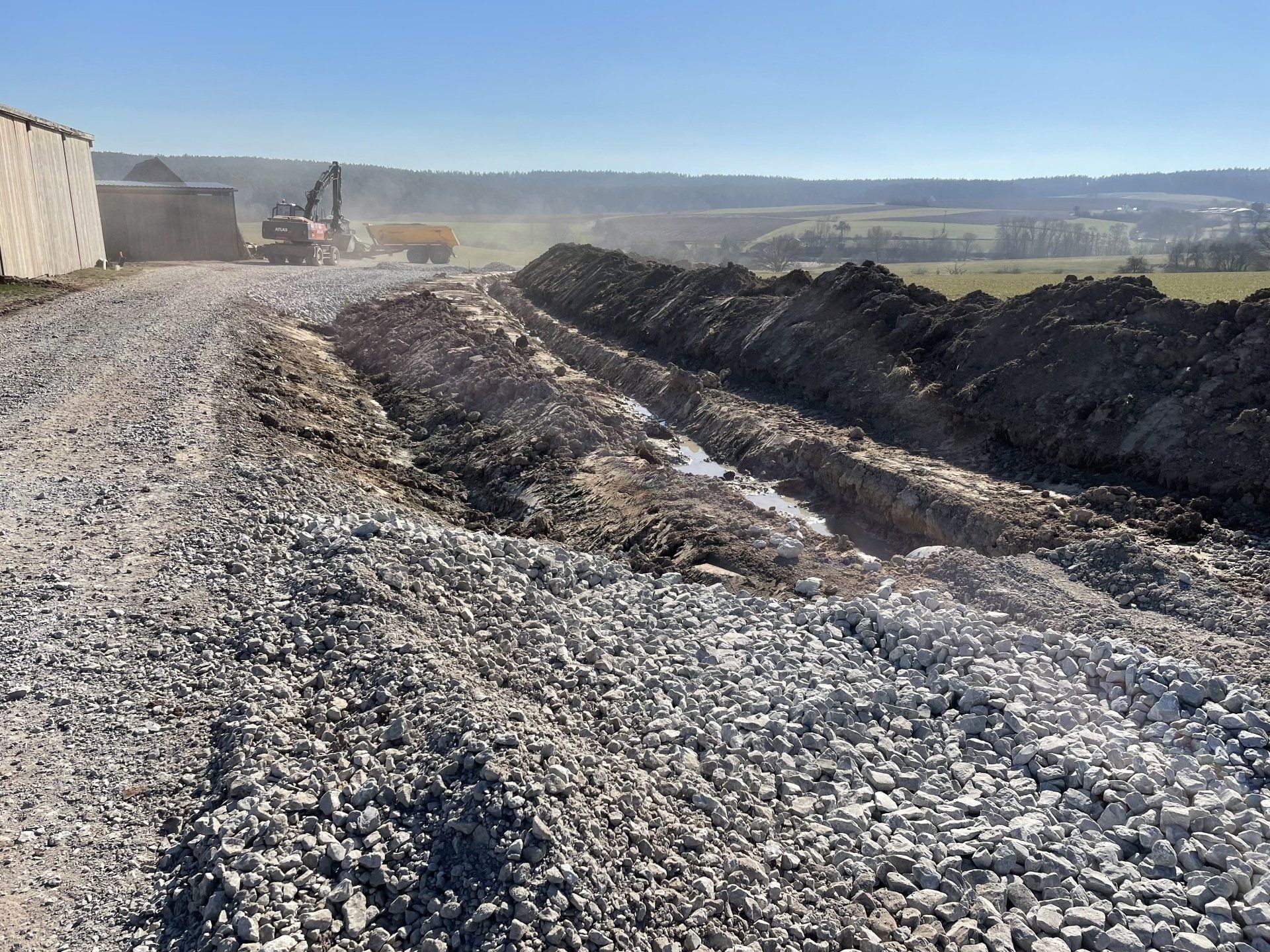

Vorbereitung der Zuwegung - 25.11.2021

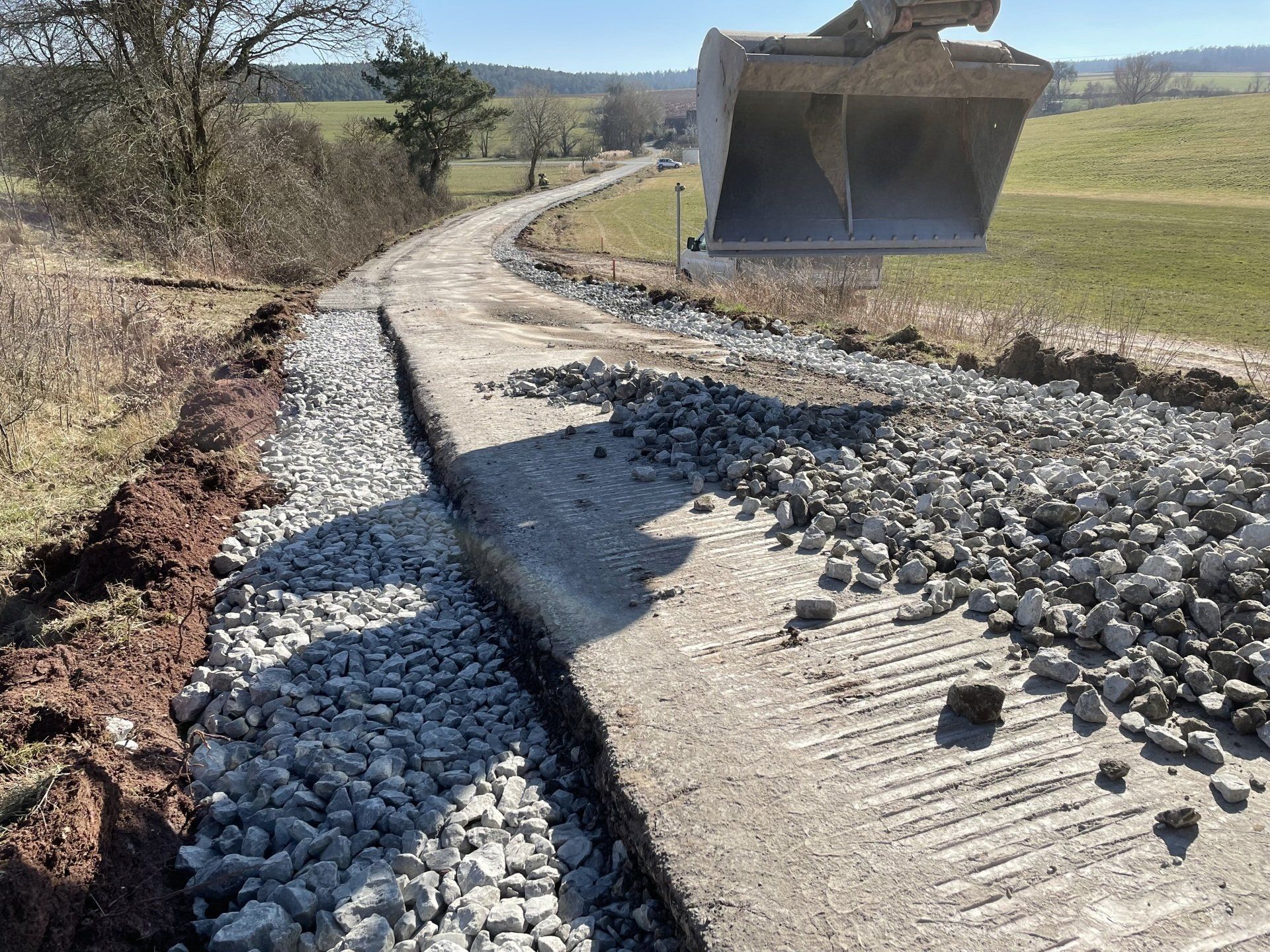

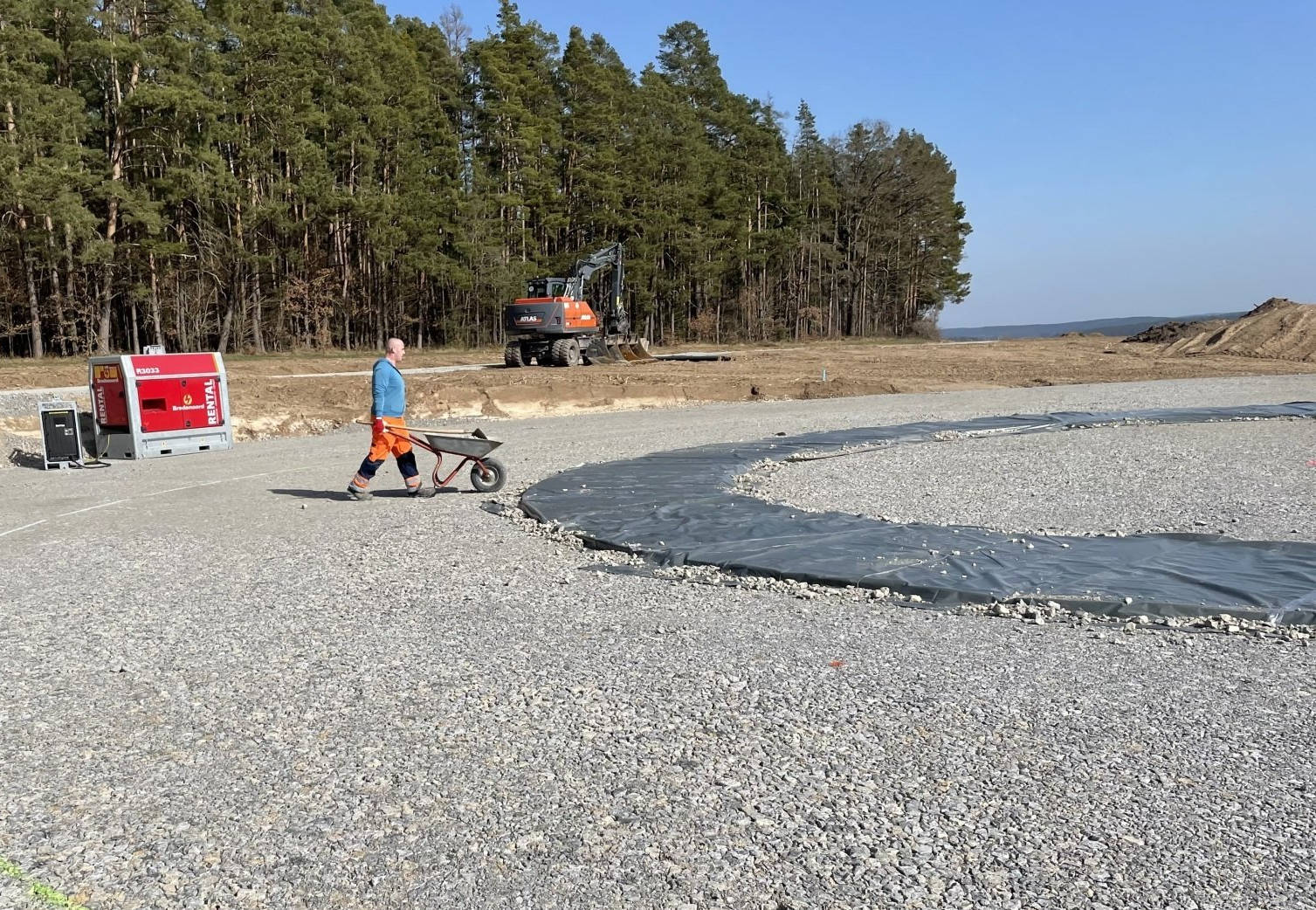

Vorbereitung Fundamente - 25.11.2021

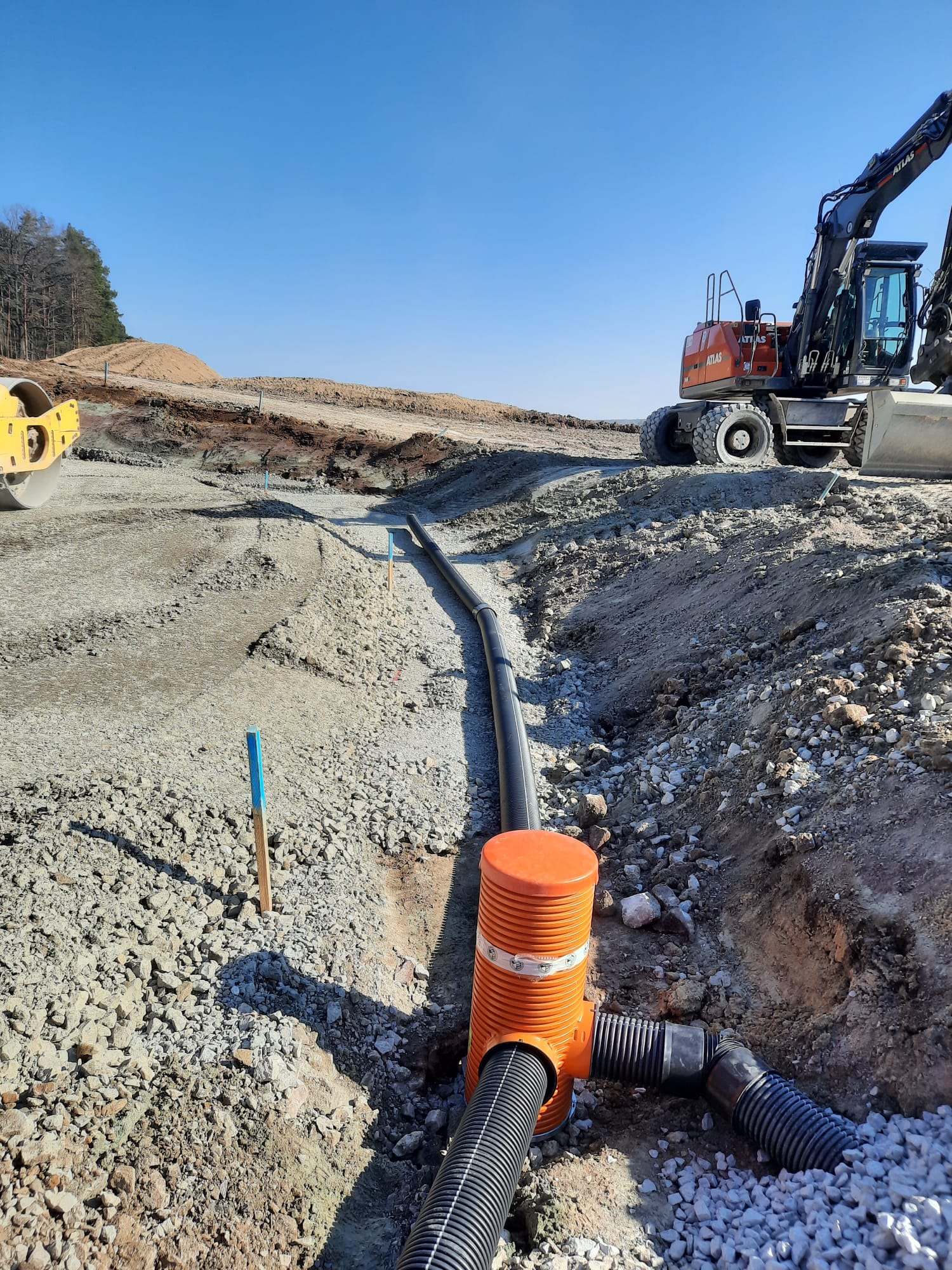

Drainage für Windenergieanlage - 09.03..2022

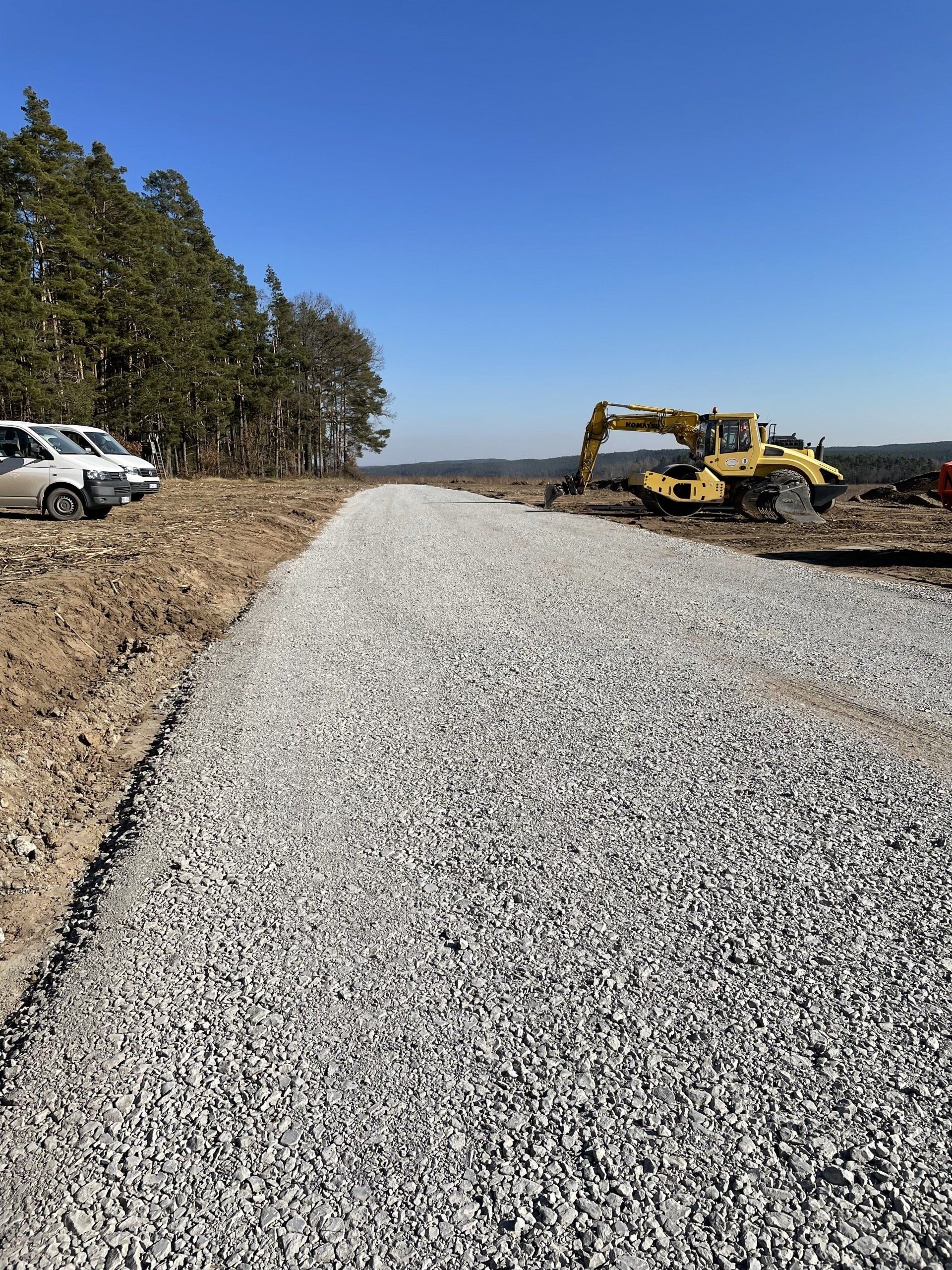

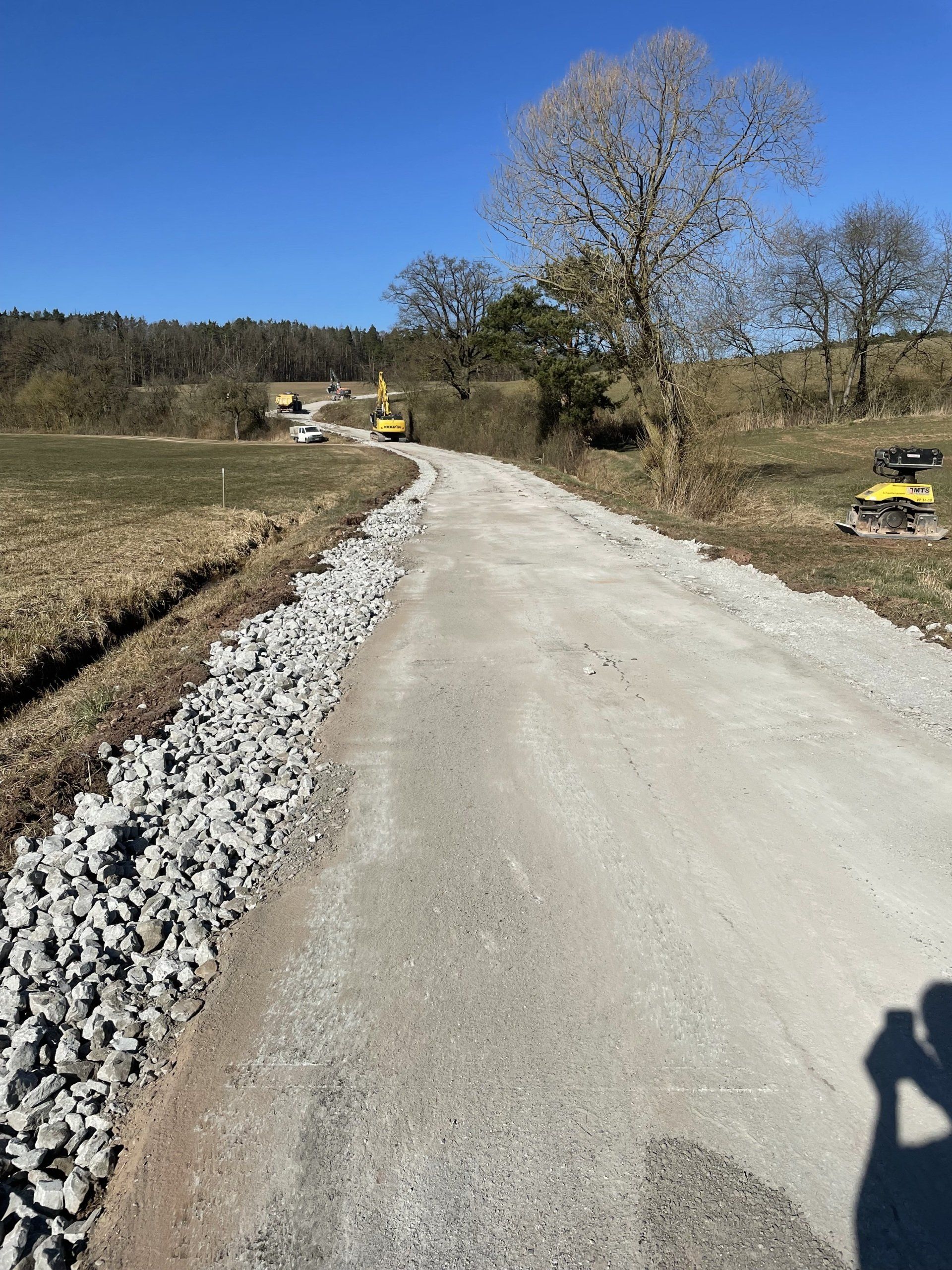

Vorbereitung derZufahrten - 09.03.2022
Schottereinbau Zufahrt Windenergieanlage Ost - 09.03.2022

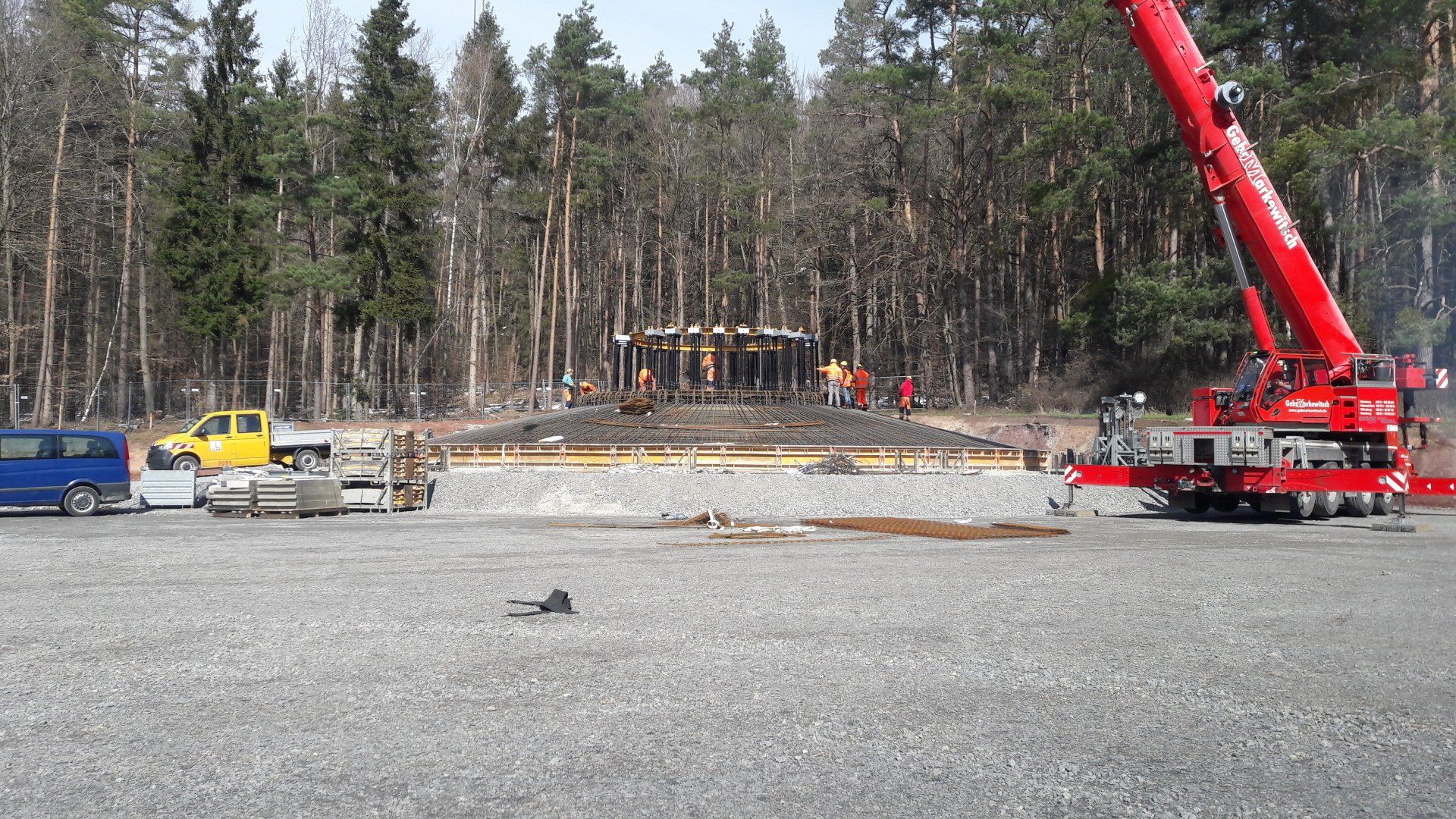

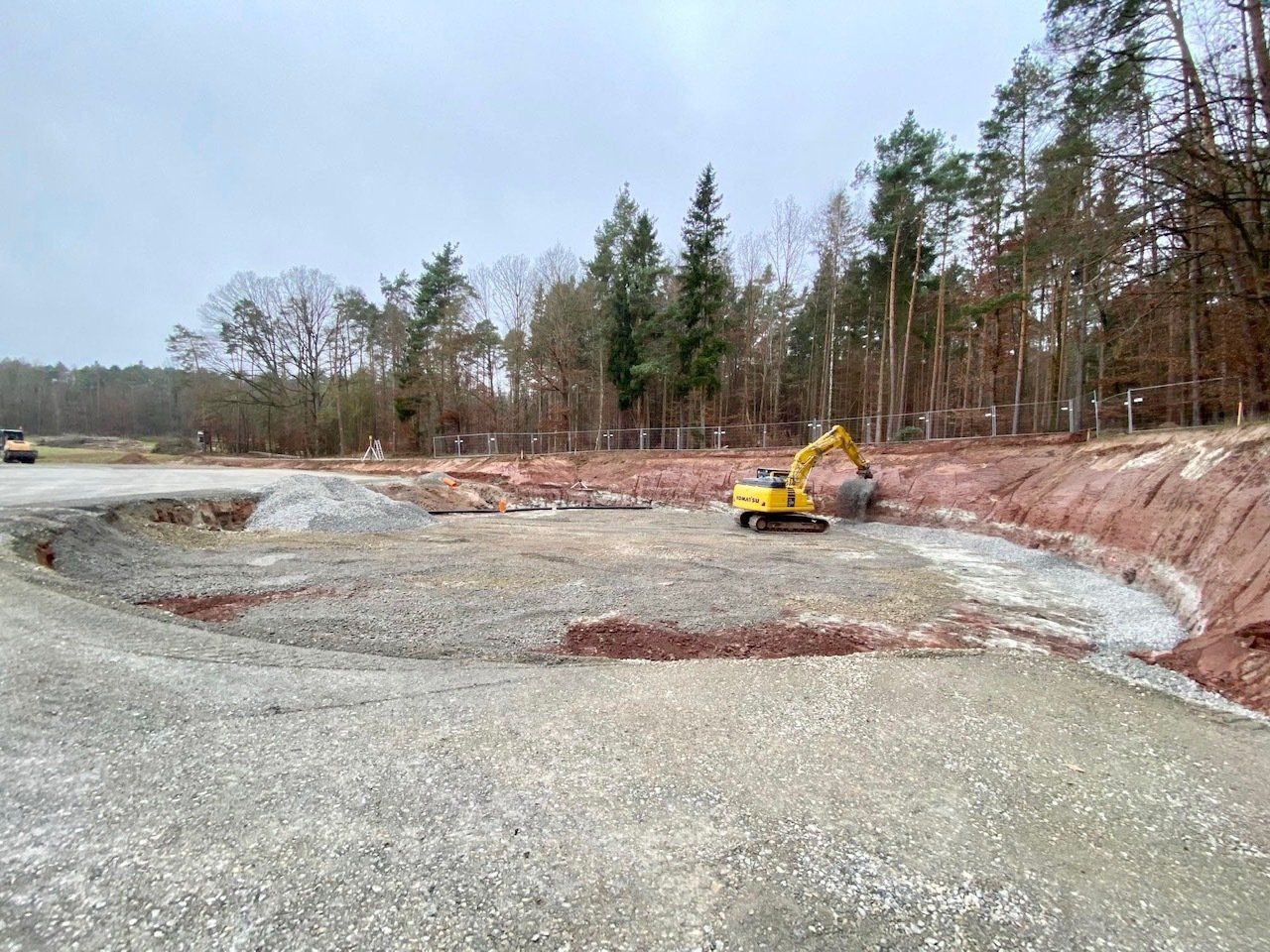

Unterbau der Fundamente - 29.3.2022

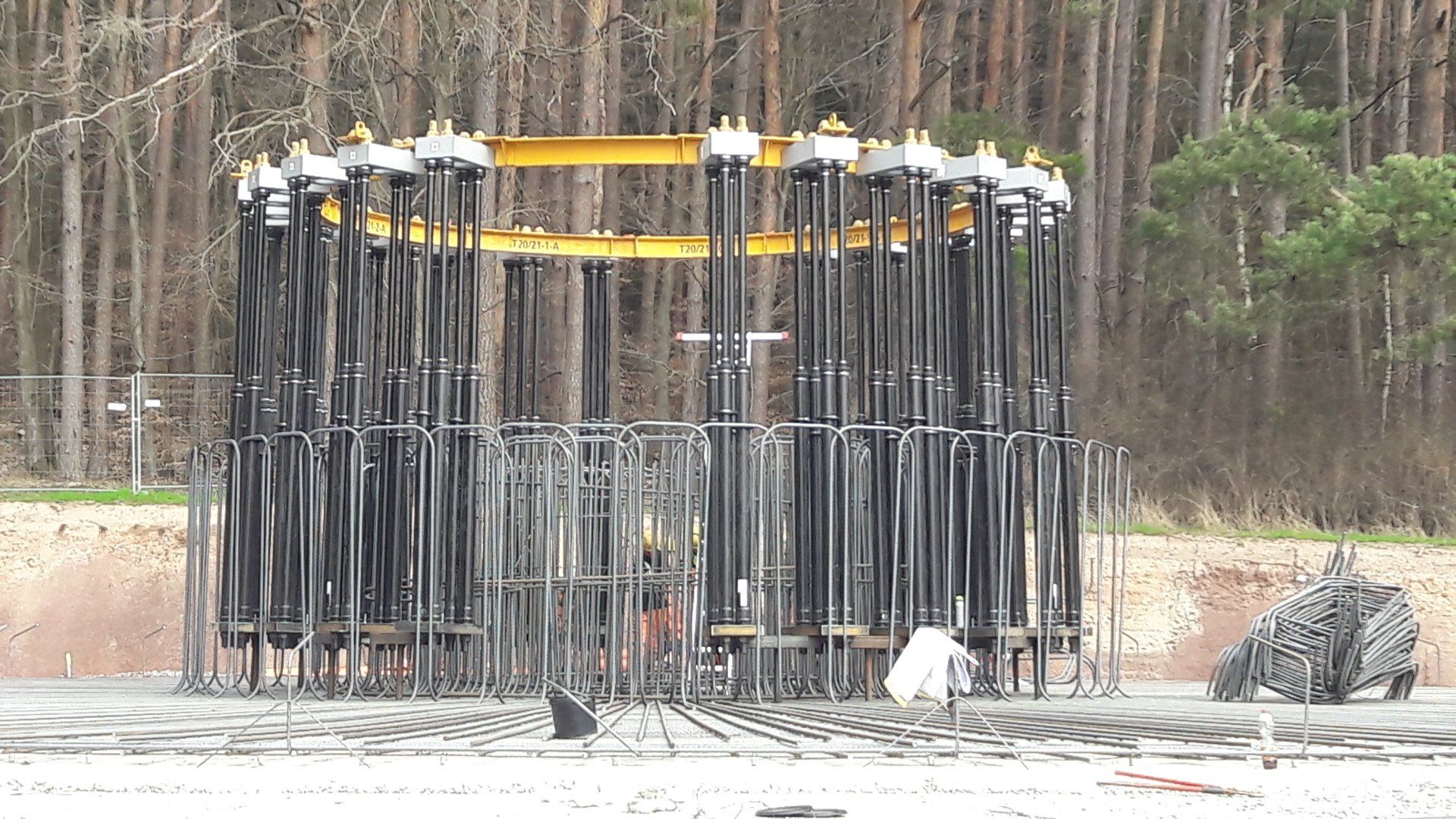

Ankerkörbe - 4.4.2022

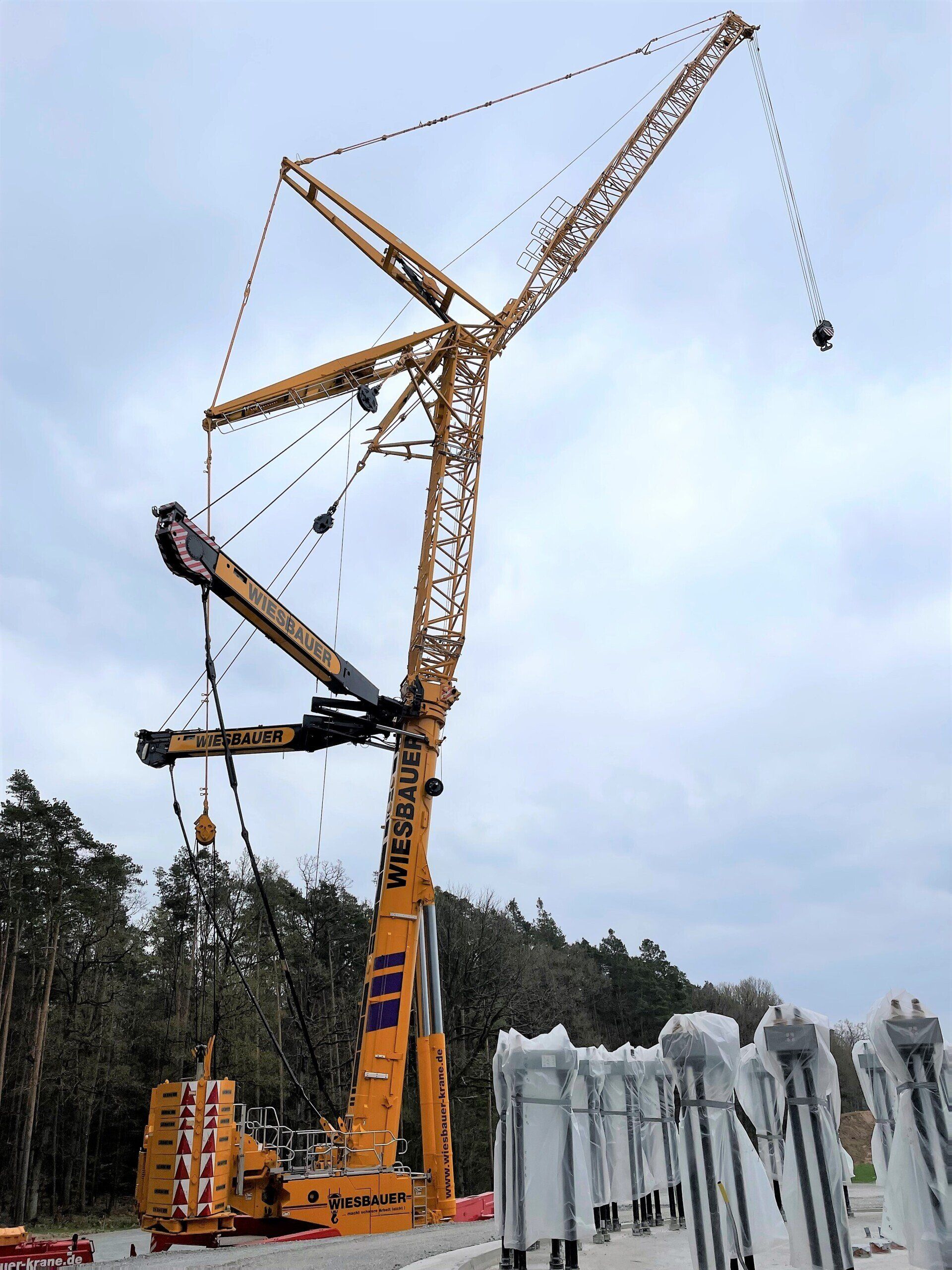

Kran Windenergieanlage West - 23.4.2022

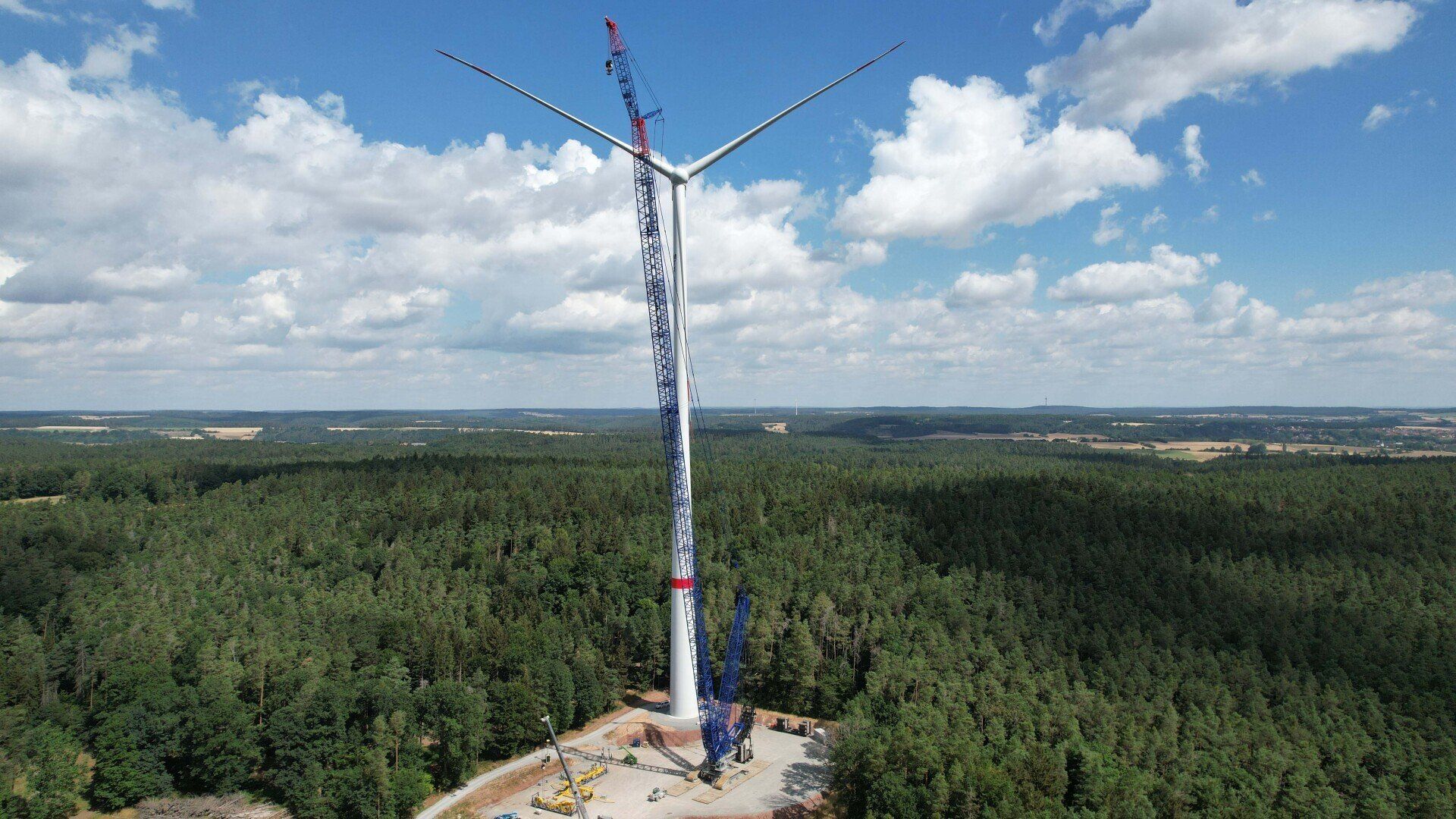

Der Betonturm der Windenergieanlage 1 West steht - 11.5.2022
Der Betonturm der Windenergieanlage 2 Ost entsteht - 13.5.2022

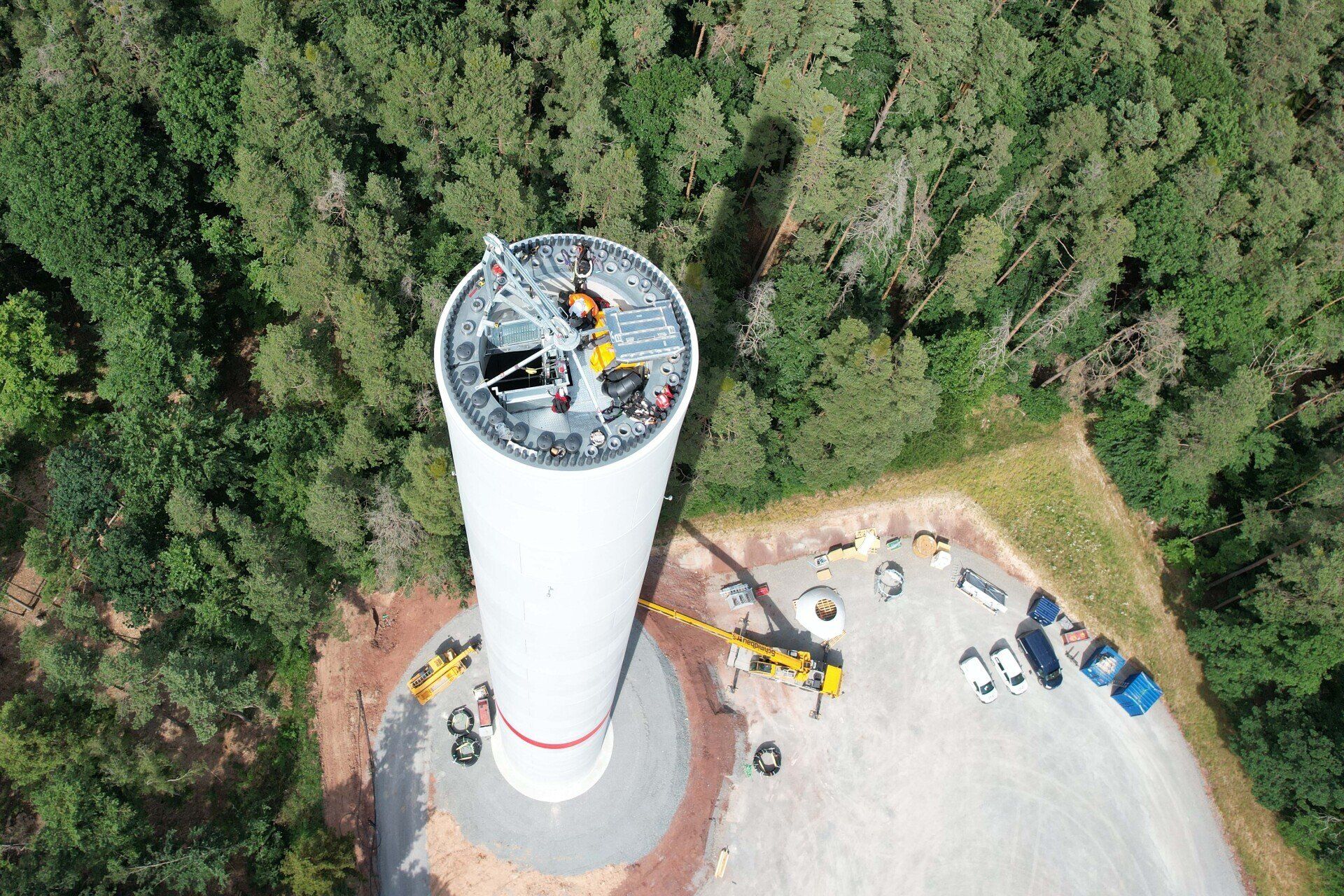

Turmfest an der Windenergieanlage 1 West - 13.5.2022

nachdem der Spatenstich wegen der Coronaauflagen ausfallen musste, feierten die Verantwortlichen der Windkraft Markt Taschendorf GmbH & Co. KG am Freitag zusammen mit den Mitgliedern des Gemeinderats sowie den Mitarbeitern der beteiligten Baufirmen die Montage der ersten Turmteile.
Betonturm der Windenergieanlage 2 Ost steht- 18.5.2022

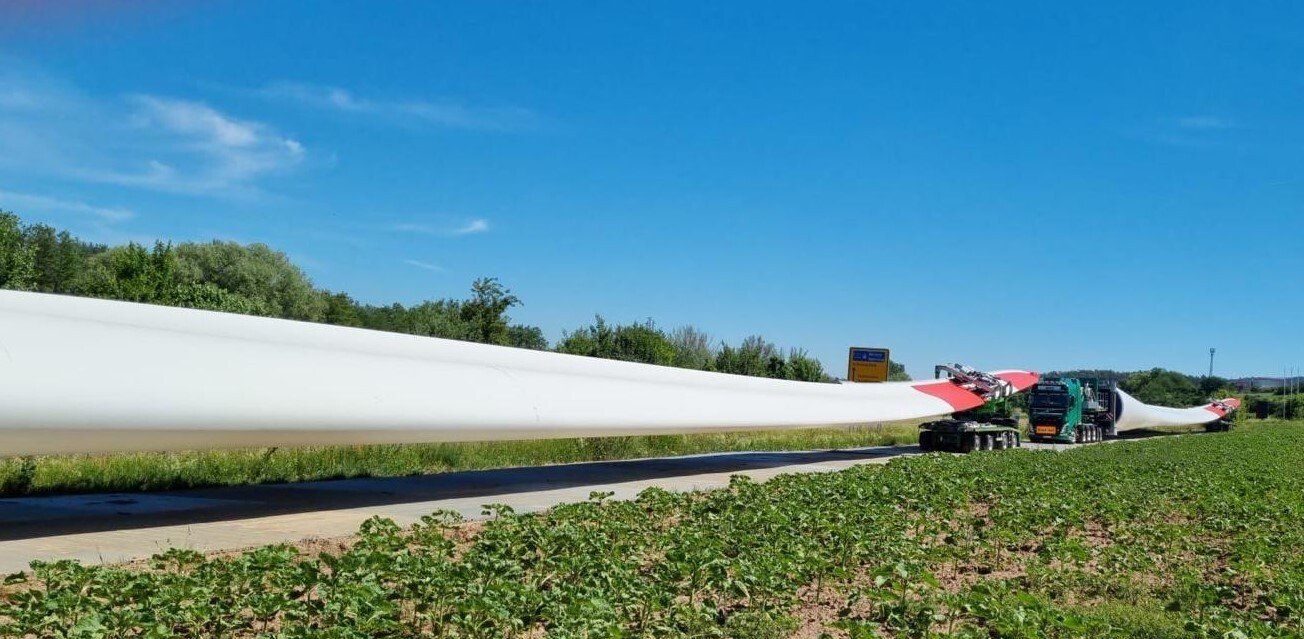

Die Flügel der Anlagen werden geliefert - 15.6.2022

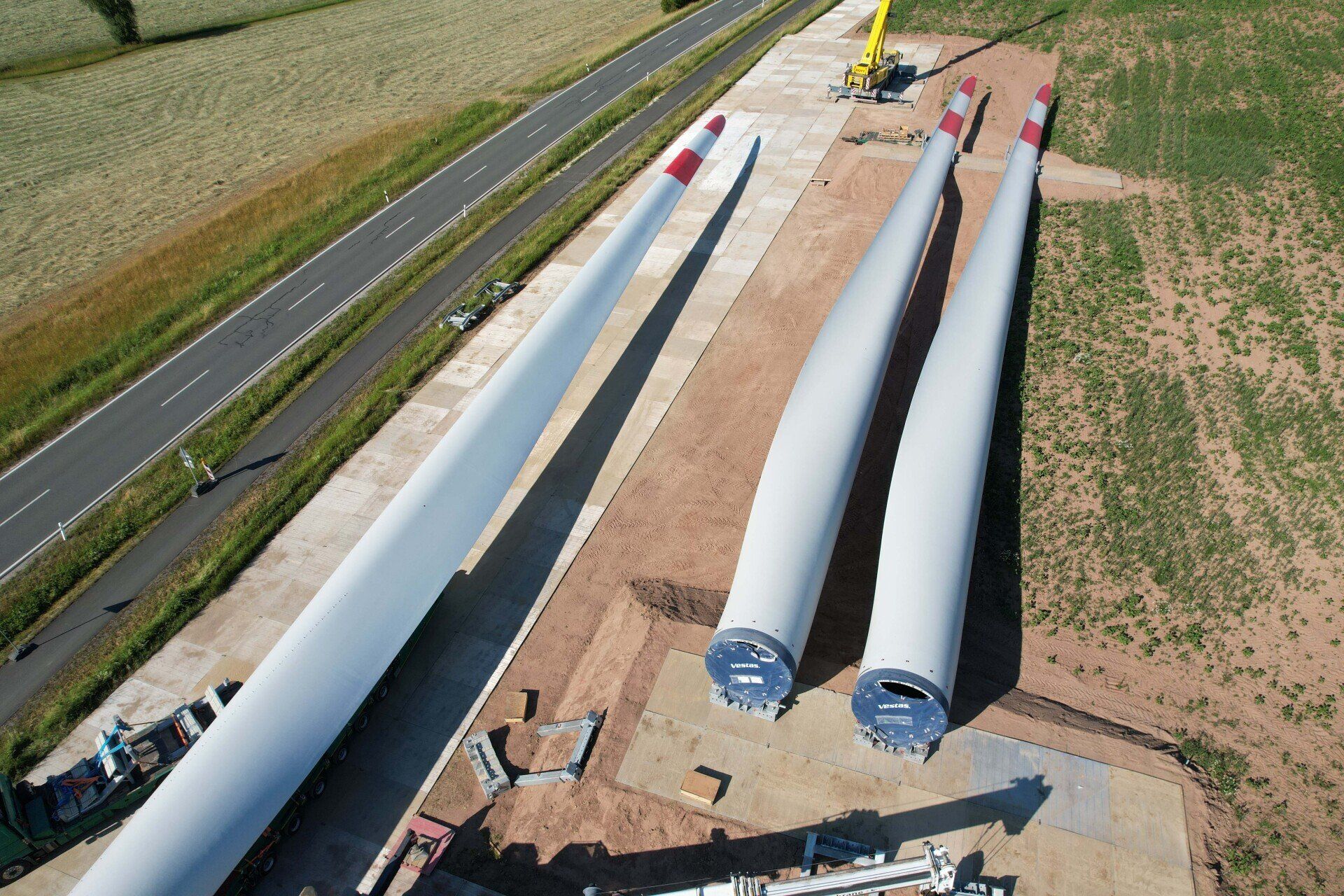

Abladen am Zwischenlager neben der Autobahn- 15.6.2022
Die Blätter werden auf den Bladelifter montiert - 15.6.2022

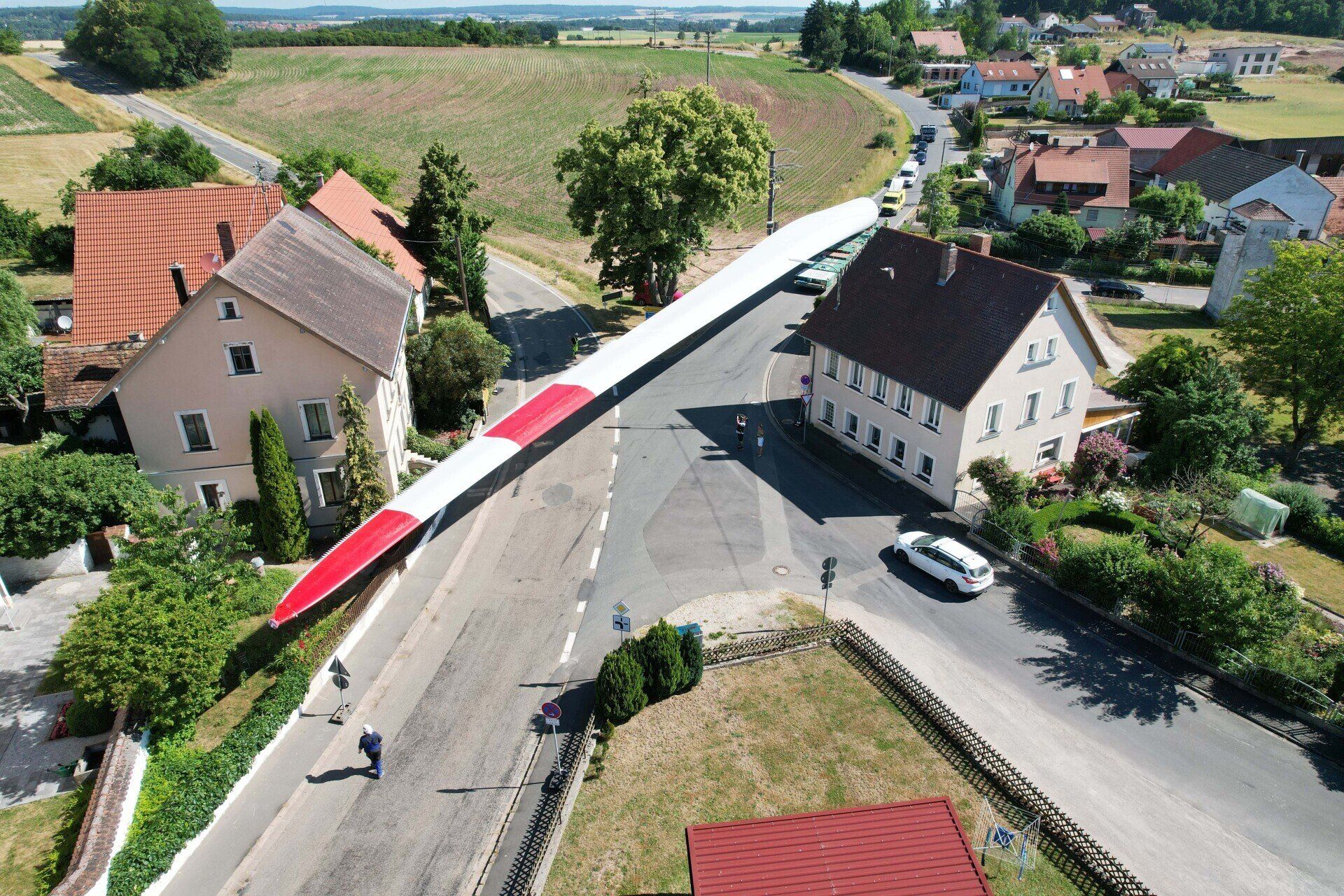

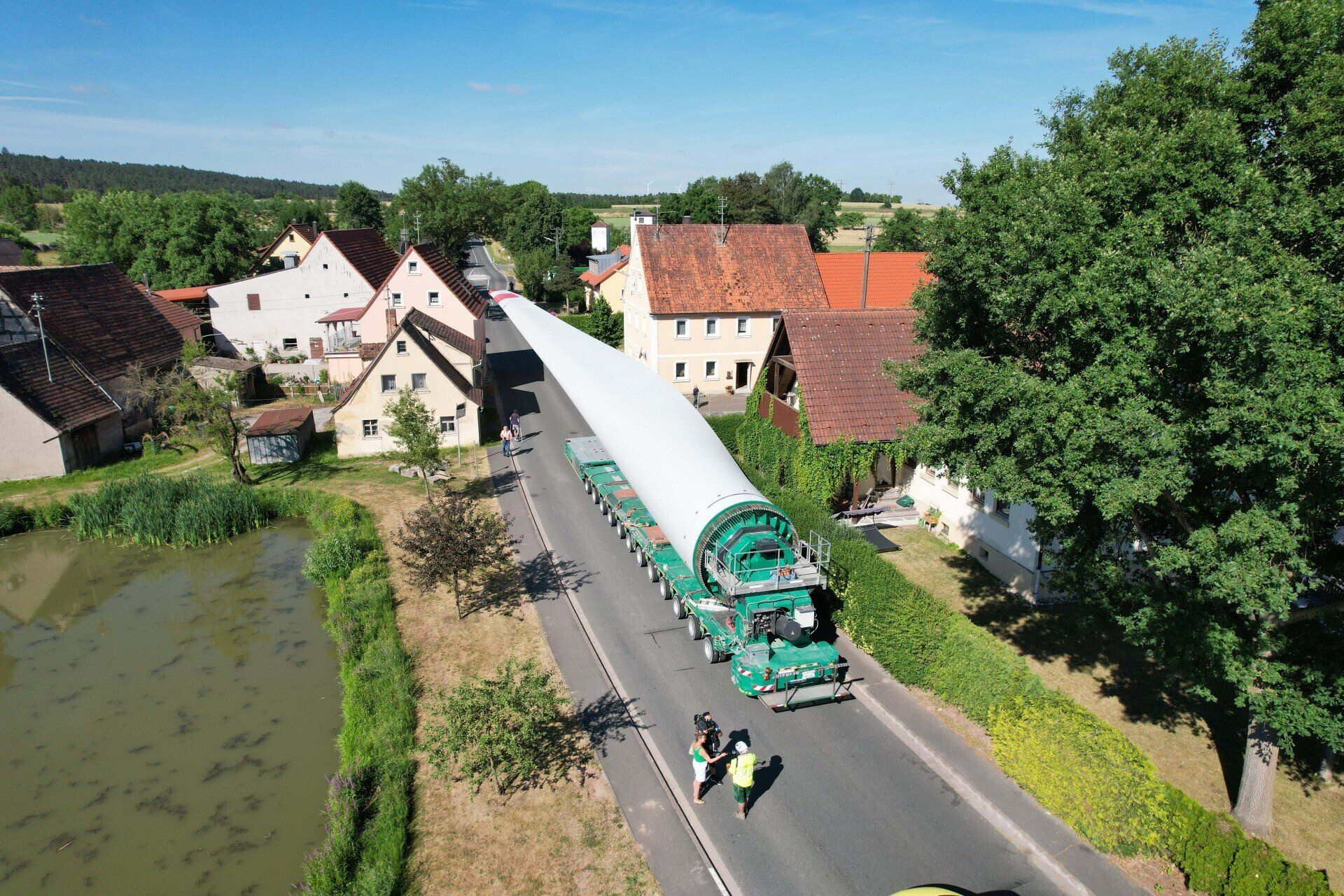

Mit dem Bladelifter geht es durch die Ortschaften bis zur Baustelle - 15.6.2022
Passend dazu gibt es einen Beitrag in der BR-Mediathek über die Anlieferung der Blätter für das Projekt  "Markt Taschendorf II":
BR-Mediathek

Und ein Artikel in der Mainpost:

Mainpost

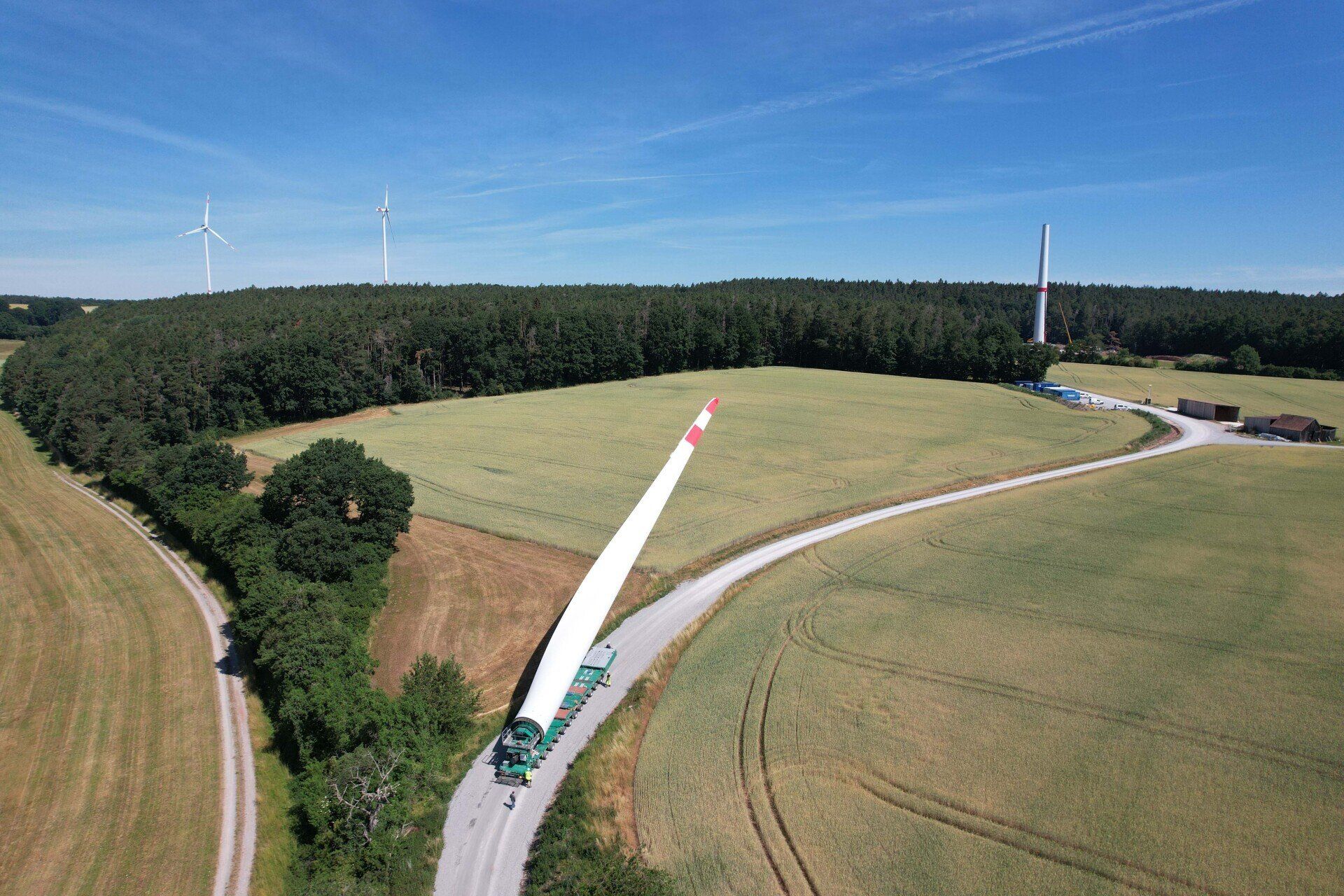

Auf dem Weg zur Baustelle, im Hintergrund sieht man die zwei bereits bestehenden Windkraftanlagen von Markt Taschendorf. - 16.6.2022

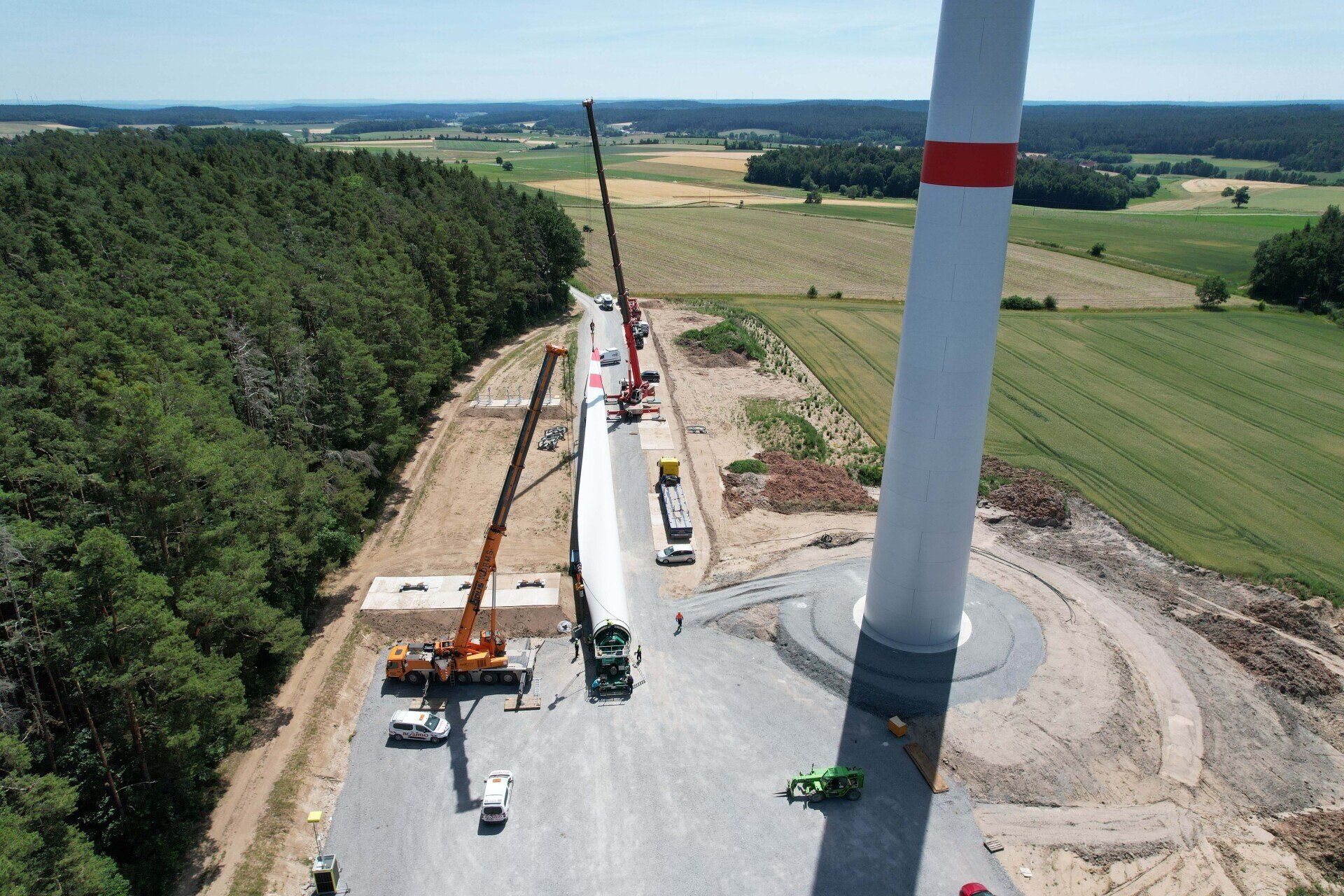

Ankunft an der Baustelle - 16.6.2022
Die Betonteile der Türme werden verspannt - 21.6.2022

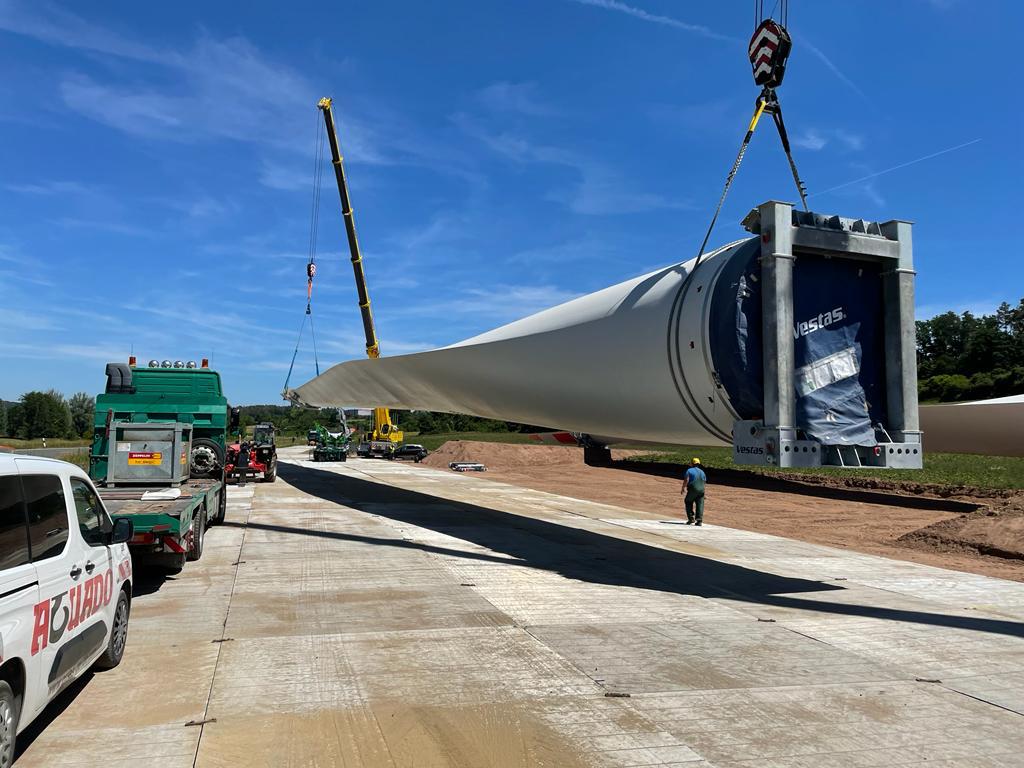

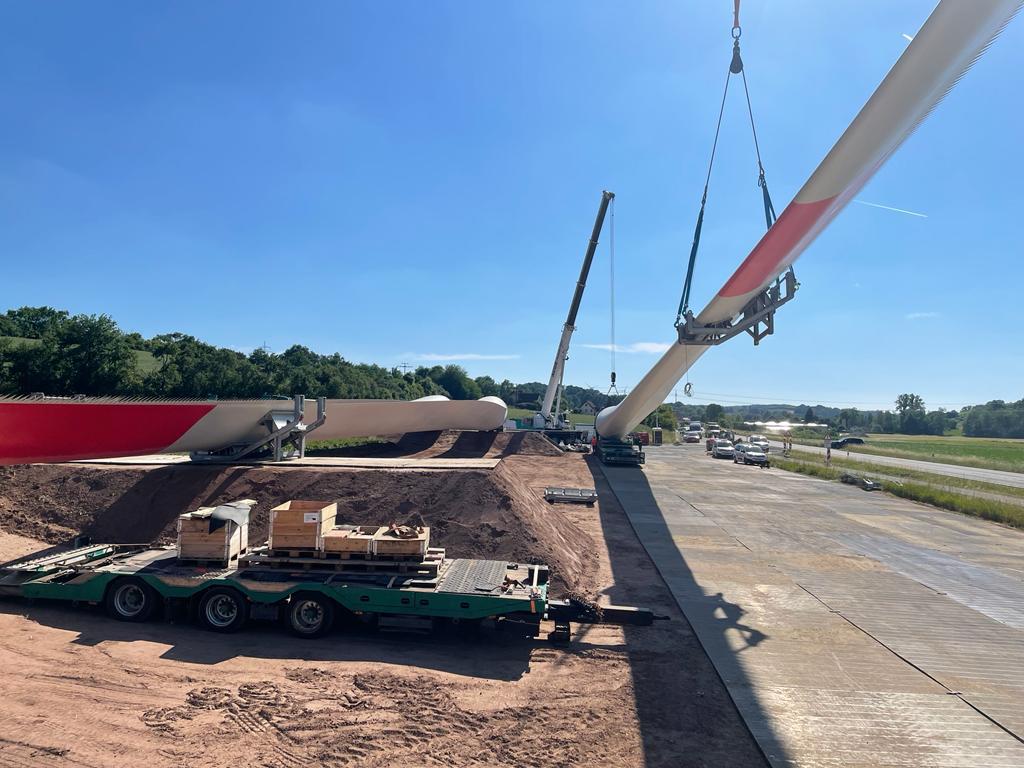

Die Flügel liegen zur Montage bereit - 9.7.2022

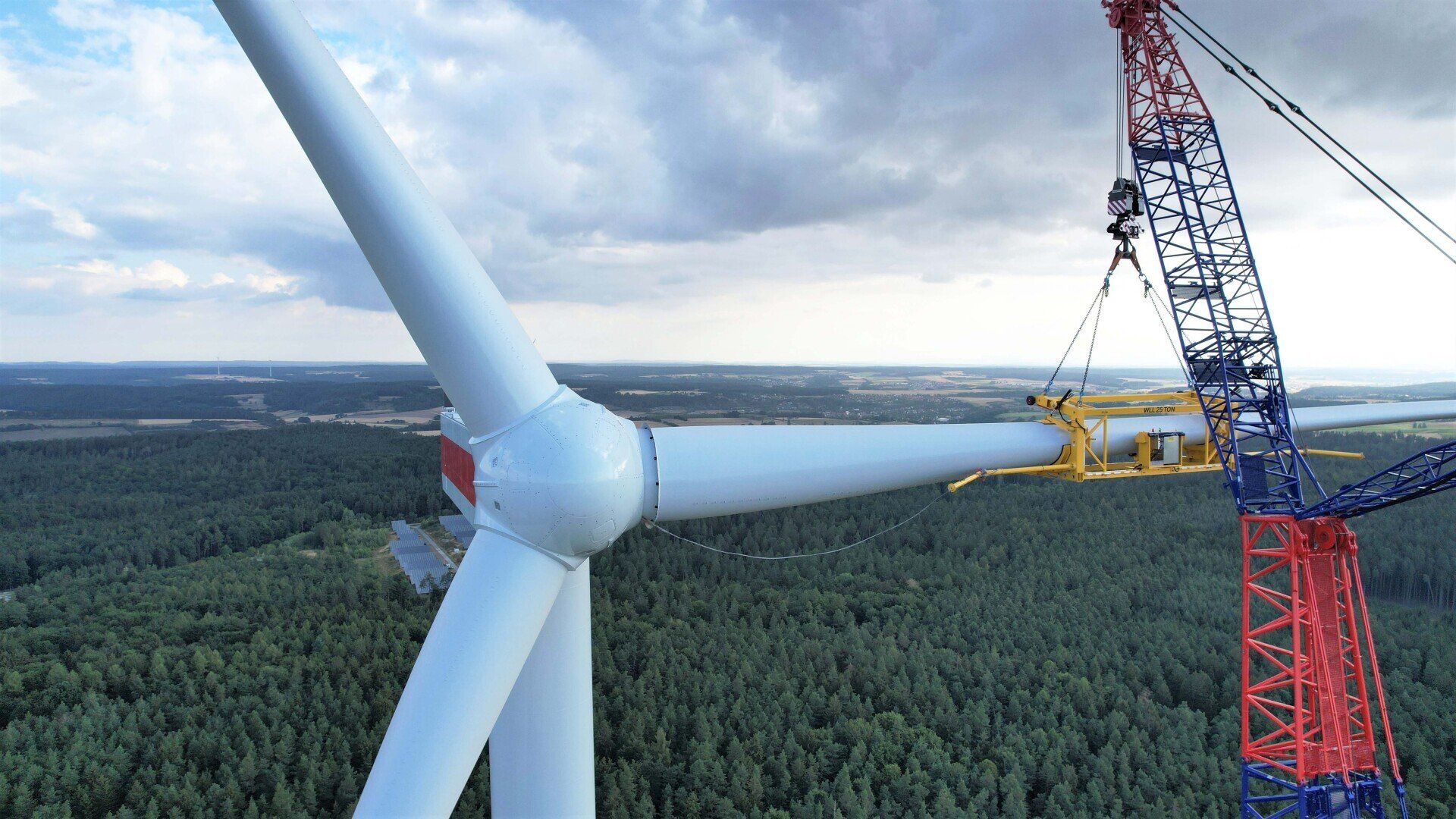

Die Flügel werden von einem Spezialkran hochgezogen - 26.7.2022
Millimeterarbeit bei der Montage der Flügel - 26.7.2022
Bereits nächsten Montag, den 1. August 2022 soll die erste Anlage an das Stromnetz angeschlossen werden.
Seit dem 12.8.22 liefert die östliche Anlage WEA 2 Strom und
seit dem 6.9.22 ist auch die westliche Anlage WEA 1 am Stromnetz angeschlossen und produziert Energie.
